해당 글은 지인이 디자인 프리랜서로 활동 중 문제가 발생되어, 지원차 내용을 기재 및 작성하여 전달함.
수행사 입장에서 발주사 또는 고객사에서 "갑질"을 행하는 경우 "수행사" 입장에서는 보편적으로 당하게됩니다.
이를 방지하기 위해 다음과 같이 "인수인계" 또는 업무 내용을 기록 및 정리하여, 기한을 통보해야하며,
"수행사"가 언제든지 불리할 수 있으니, 그동안의 작업을 정리하는 습관은 필수입니다.

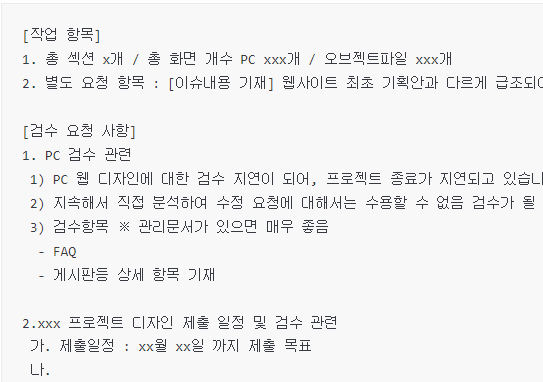

[작업 항목]
1. 총 섹션 x개 / 총 화면 개수 PC xxx개 / 오브젝트파일 xxx개
2. 별도 요청 항목 : [이슈내용 기재] 웹사이트 최초 기획안과 다르게 급조되어 추가된 항목 기술
[검수 요청 사항]
1. PC 검수 관련
1) PC 웹 디자인에 대한 검수 지연이 되어, 프로젝트 종료가 지연되고 있습니다. ( 요청일로부터 x일 이내 검수 필요.)
2) 지속해서 직접 분석하여 수정 요청에 대해서는 수용할 수 없음 검수가 될 수 없을 시에는 계약종료 후 추가 기간 진행이 어려울 것 같습니다
3) 검수항목 ※ 관리문서가 있으면 매우 좋음
- FAQ
- 게시판등 상세 항목 기재
2.xxx 프로젝트 디자인 제출 일정 및 검수 관련
가. 제출일정 : xx월 xx일 까지 제출 목표
나.
[지연일정에 관한 사항]
1. 최초 기획안이 정해져 있지 않았으며 프로젝트를 진행하면서 디자인을 동시에 진행을 하다보니 딜레이 기간이 발생함.
2. 기획안과 다른 업무요청으로 인해 19번 별도 요청사항 진행으로 인해 전반적으로 지연 발생
3. 또한 발주사 안준욱 PM님이 요청하신 사항에 디자이너가 전적으로 알아서 확인 후 작업 지시 사항은 더이상 수용하기 어렵습니다.
1) 기획안이 정해져 있지 않은 상황에서 안준욱 PM님의 생각을 기획서로 정리되어있지 않아 디자인에 매우 어려움 발생
2) 디자인이 완성된 이후 지속적으로 디자인이 변경되어 다른 일정에 지연이 발생함.
3) 출장등 외부 업무로 인해 기획서의 미비
이에따라 수행사는 발주사의 의견을 적극 수용하여 진행하려 하였으나, 계속된 업무 변동으로 인해 추가 수용은 어려운 점 양해 및 협조 부탁드립니다.
현재 수행사는 잔여 모바일 디자인 사항을 xx월 xx일까지 제출하여 마무리 짓고자 합니다.
또한, OOO 대표님과 미팅 요청드리며, 대표님 일정 확인 후 회신 요청드립니다.
